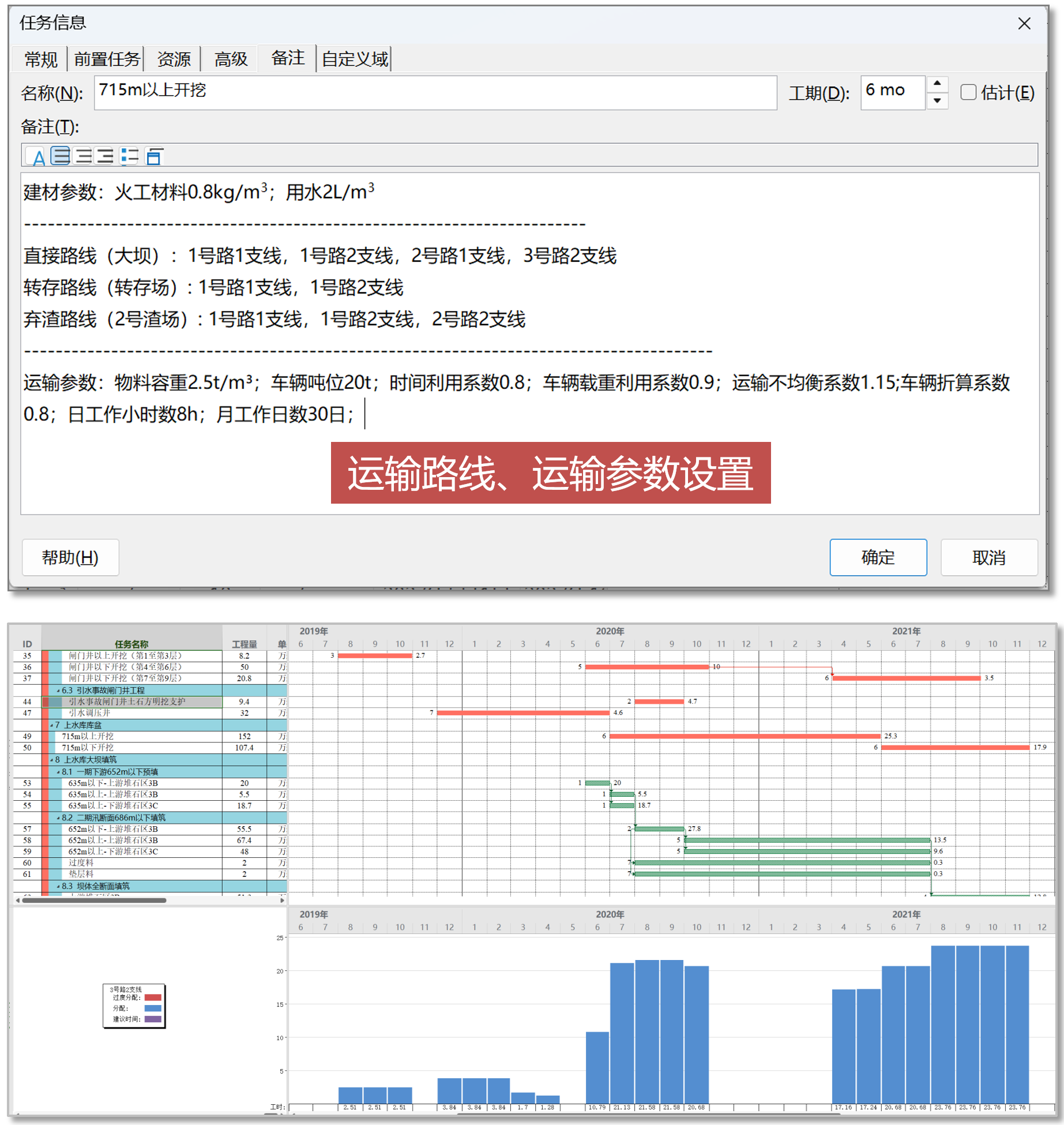

运输路线
运输强度
运输量
小时行车密度
依据
《水电工程施工组织设计规范》
标准规范
根据《水电工程施工组织设计规范》,行车密度是确定场内道路等级的重要参数。为确定场内道路标准,需根据施工强度及选择的运输设备,计算道路的小时单向行车密度。
运输强度、运输量、小时行车密度
本方案通过施工进度、物料平衡和调度模拟计算,计算出各单项工程(或工作面) 物料流向,并分布在进度轴上。在此基础上根据场内道路布置,为相关任务各流向设置运输路线。系统叠加计算出不同时段、各道路的运输强度、运输量、小时行车密度。
行车密度N 计算公式
因水电工程工期多按“月”计,任务开始时间1号居多。用Project编制进度,由于有大月、小月、闰2月等情况,调整进度时,经常会造成开始时间为2号或31号等情况,增加了调整工作量。
