⌈依照标准规范⌋
《水电工程施工组织设计规范》8.4.1条规定“大型土石坝工程宜进行土石方调运仿真分析”“按各种物料用途和使用部位,进行物料供应调度计算,安排各种物料流向”。
根据规范要求,系统按线性规划方法,进行物料调度仿真计算,基于进度将土石方平衡计算出的项目总体直接利用量和转存利用量,按运距“先近后远”的原则,分配到各开挖任务上,模拟不同时段(如按月)各开挖项目物料流向,为计算场内公路运输强度、行车密度,为公路设计提供依据。

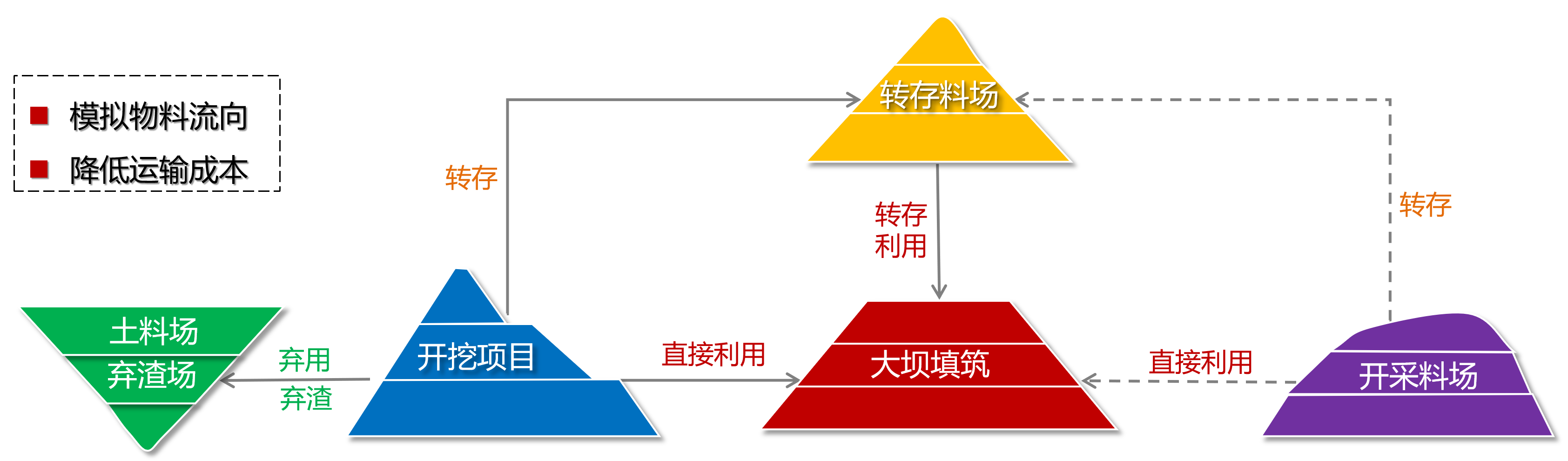

确定“物料流向”
模拟计算出不同时段(如按月)各开挖面物料流向,包括:直接利用、转运存料和弃用量。
从物料目的地,分析物料来源。

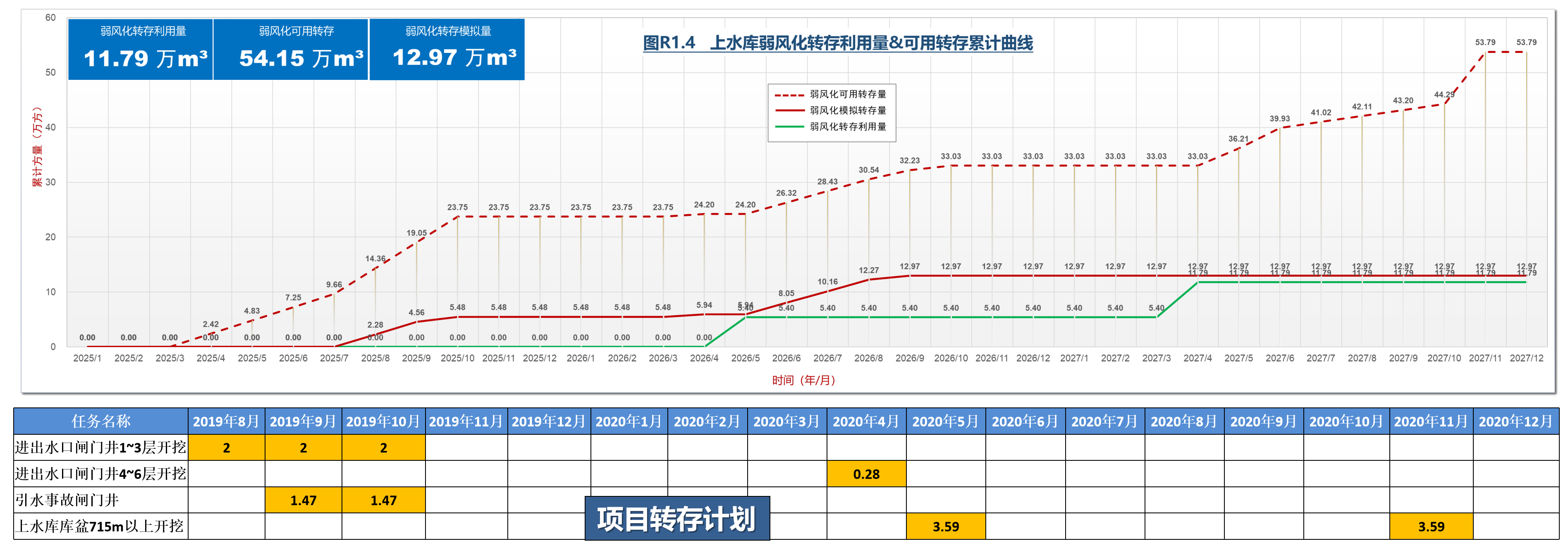

转存量模拟
系统根据计算出项目总体转存利用量,按运距“先近后远”的原则,模拟计算出各开挖任务转存进度,可用于指导项目安排转存计划,即满足转存利用需求,又要避免转存过剩,造成二次倒运。

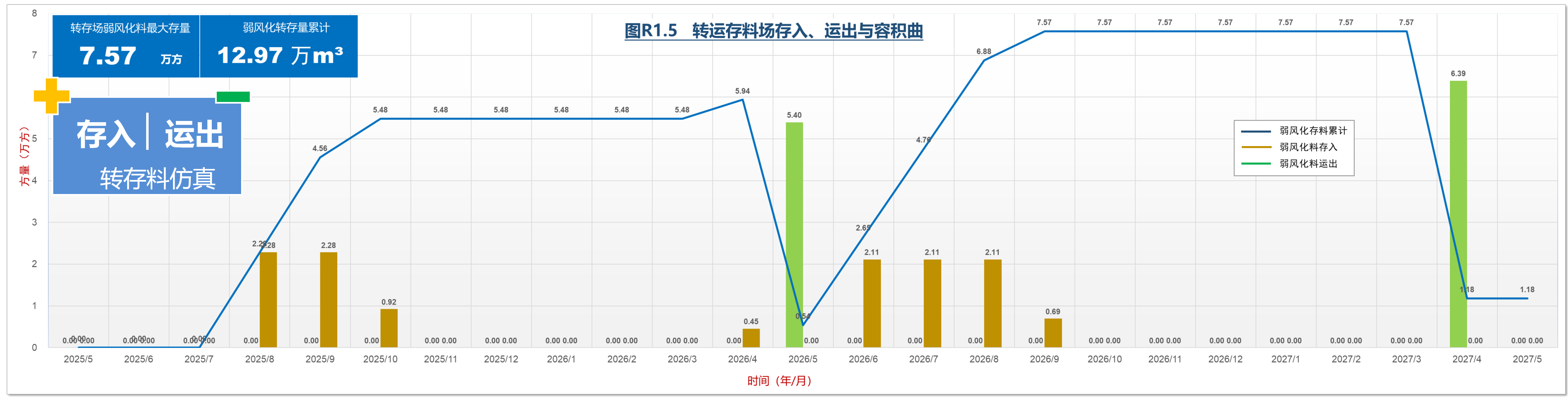

转存场存量曲线
根据不同时段(如按月)转存料场存入和运出数据,可计算出转运存料场容积曲线,取过程中的存料最大值,作为转存料场规模设计的依据。

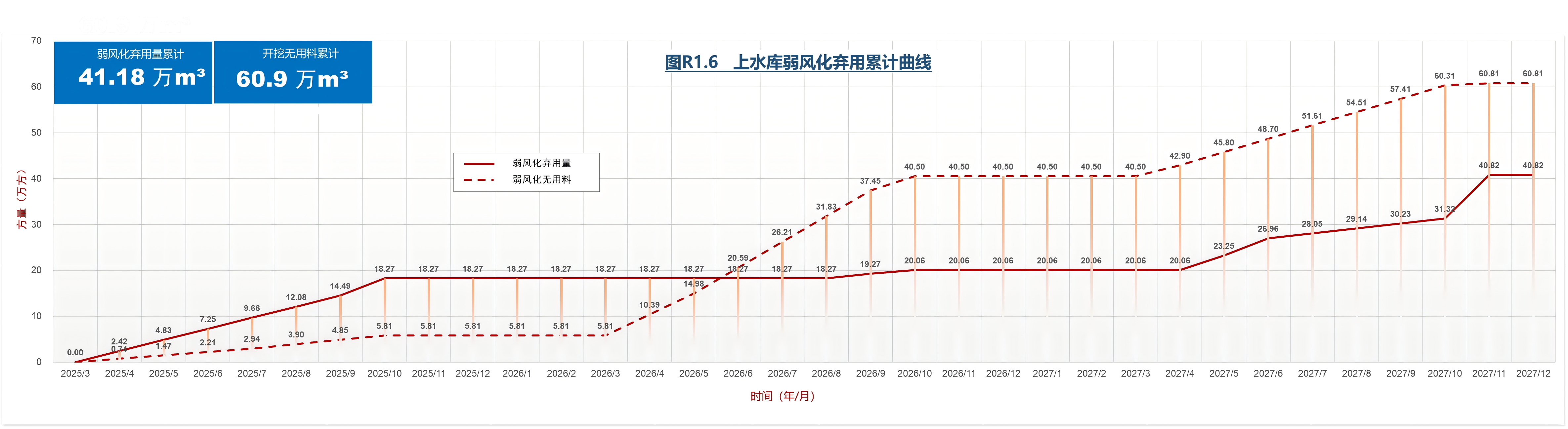

弃用&弃渣量计算

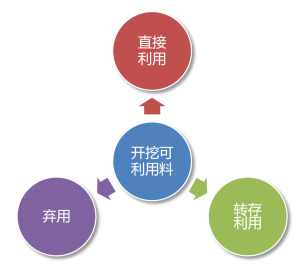

弃用量 = 开挖可利用量 – 直接利用量 – 转存需要量×1.10
根据项目总弃用量,考虑松方系数,再加上全风化开挖 、断层剔除带等无用料部分,作为规划工程弃渣场数量和规模的依据。
